Travaux Grand'Rue et Grand'Place

Travaux à la Grand’Place : la circulation rétablie et le chantier se poursuit

Depuis 2025, le coeur de Mont-Saint-Guibert connaît une transformation majeure. Il s’agit du plus important chantier réalisé dans la commune depuis plus de 25 ans. Un investissement conséquent, mais indispensable pour préparer l’avenir.

Au fil du temps, les infrastructures du centre sont devenues inadaptées. L’égouttage de la Grand’Rue, notamment, était vétuste, fragile et poreux, nécessitant une intervention en profondeur. Par ailleurs, l’aménagement du centre ne correspondait plus aux usages actuels :

  • Des trottoirs parfois très étroits, peu sécurisants,
  • Un partage conflictuel de la voirie entre les différents usagers (cyclistes, automobilistes, camions, etc.) lié à l’étroitesse de celle-ci,
  • Un stationnement compliqué,
  • Un espace public peu propice à la convivialité.

Il était donc nécessaire de repenser le centre du village dans son ensemble.

Un centre village apaisé, agréable et plus fonctionnel

Ces travaux vont bien au-delà d’une simple rénovation : ils transforment durablement le cadre de vie. Le centre sera aménagé en « zone de rencontre », un espace partagé où :

  • Les piétons sont prioritaires,
  • La vitesse est limitée à 20 km/h,
  • Les différents usagers cohabitent de manière plus apaisée.
  • L’espace public sera entièrement réaménagé :
  • Nouveaux revêtements de qualité, notamment en pavés naturels,
  • Grand’Place dégagée et embellie, avec l’installation d’une fontaine à jets,
  • Place du marché ouverte et accessible,
  • Plantations, mobilier urbain et espaces de détente,
  • Création de nouvelles zones de stationnement.

L’objectif est de rendre le centre plus accueillant, plus sécurisé et plus agréable au quotidien.

Un investissement important pour l’avenir

Ce chantier représente un investissement de plus de 3,5 millions d’euros TVAC, avec le soutien de la Région wallonne et de la SPGE. Il s’agit d’un engagement financier important, à la hauteur des enjeux : moderniser les infrastructures et améliorer durablement la qualité de vie.

Un chantier d’envergure qui avance bien

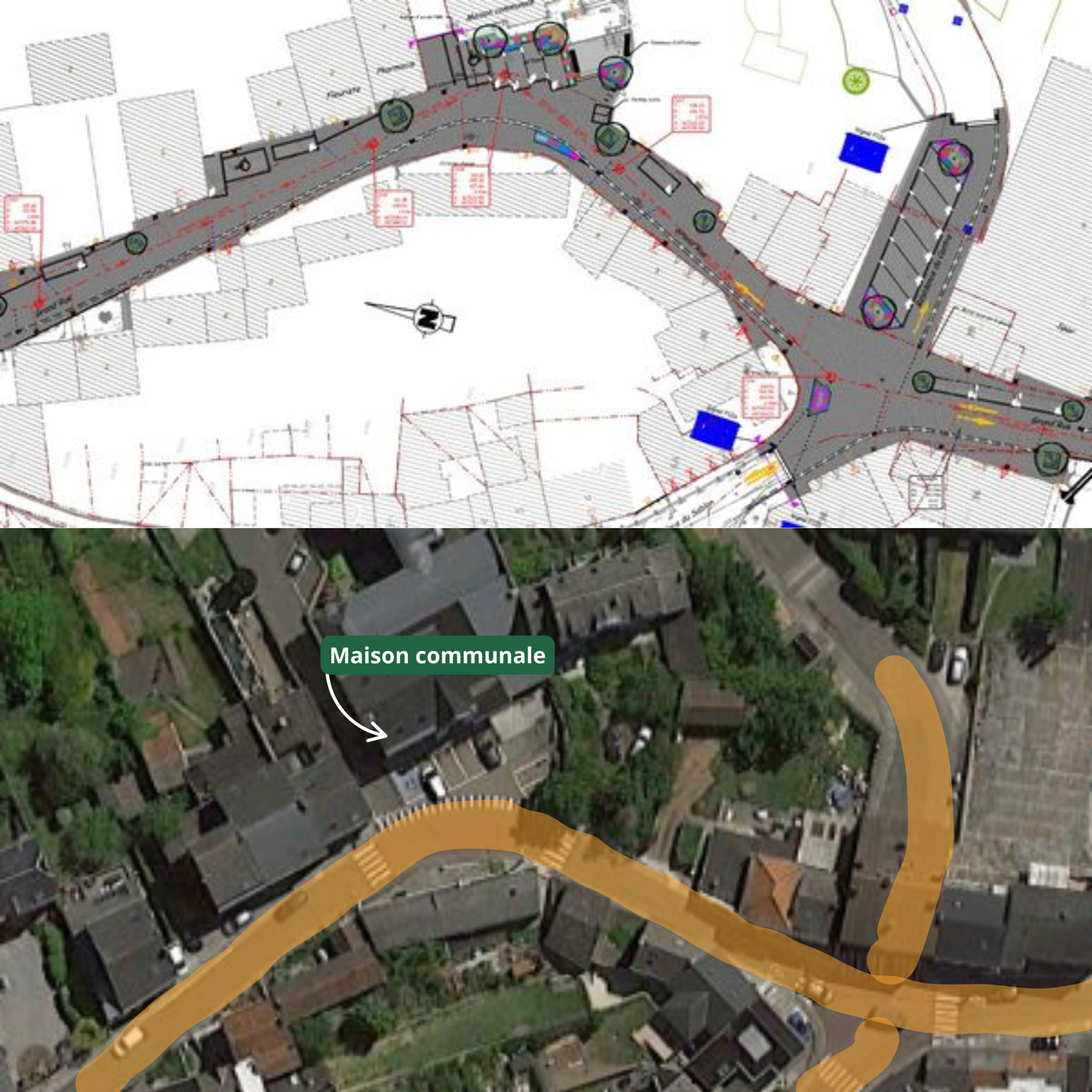

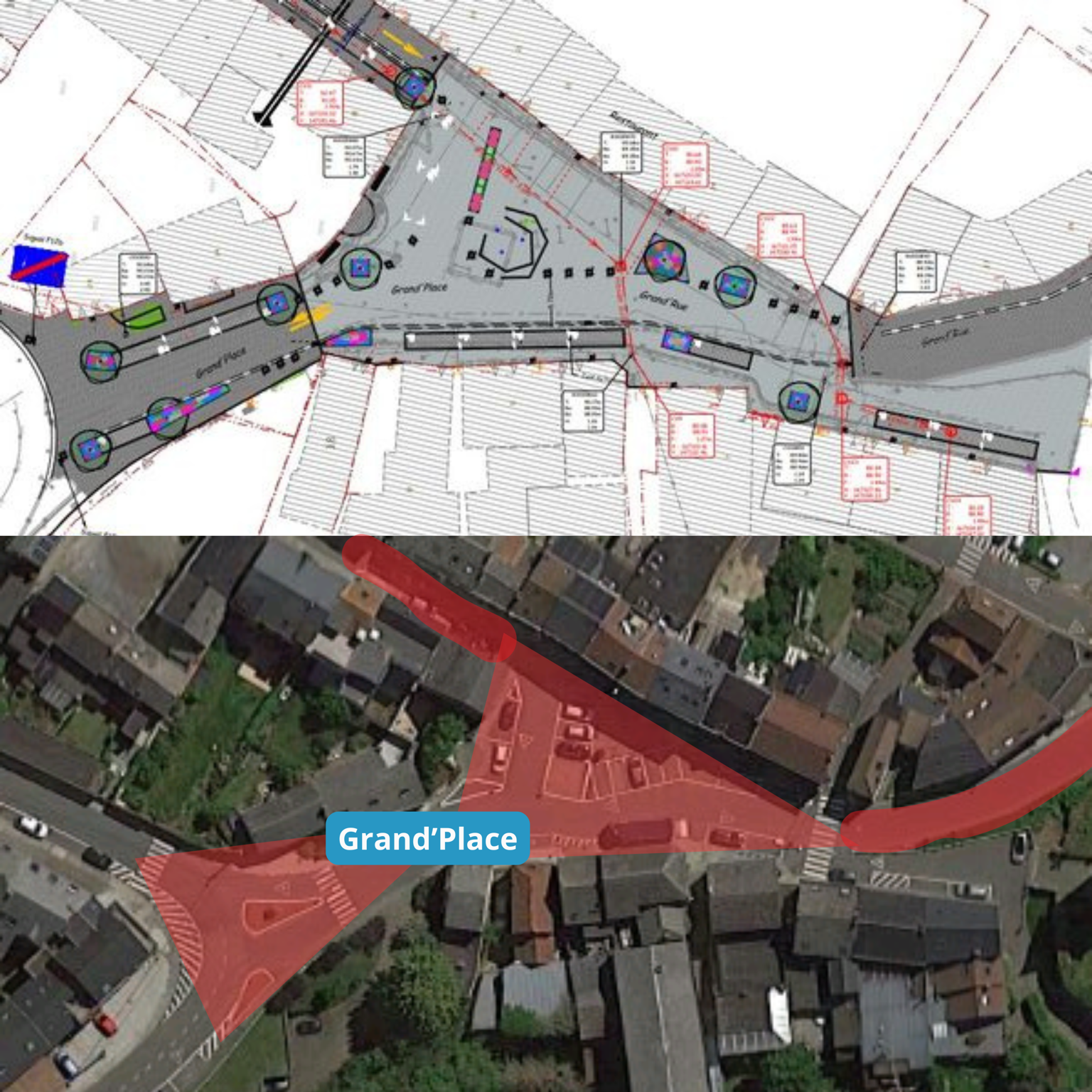

Organisés par phases afin de limiter les impacts, les travaux s’étalent sur environ un an et demi au total. La première phase du chantier se déroule actuellement dans de bonnes conditions et respecte le planning prévu. La phase 1 (SPAR – Grand Place) s’achèvera avec l’aménagement de la Grand Place, prévu au cours de l’été 2026. La seconde phase du chantier (SPAR – rue de la Station) débutera dans la foulée avec la réfection de l’égouttage. La Commune est consciente des désagréments temporaires, mais met tout en oeuvre pour garantir l’avancement efficace et sécurisé des travaux. Un projet structurant pour le centre du village Cette transformation marque une étape importante pour Mont-Saint-Guibert. Elle permettra de redonner au centre toute son attractivité et de renforcer sa convivialité. Un projet ambitieux, pensé pour les habitants, les commerces et la vie locale.

Début juin, la Grand’Rue et la Grand’Place de Mont-Saint-Guibert ont entamé leur transformation. Le chantier sera réalisé par tronçon pour une durée totale estimée à 2 ans.

Les objectifs en bref :

  • Mobilité : circulation apaisée, sécurité accrue, meilleur accès à la gare.
  • Esthétique : végétaliser et embellir l’espace public.
  • Équipements : égouttage renouvelé, éclairage adapté, nouveau mobilier urbain.

Les travaux auront lieu en semaine, de 7h à 17h.

Des déviations seront mises en place : merci de faire preuve de prudence et de courtoisie au volant !

Des communications spécifiques à chaque phase de chantier seront publiées.

Pour toute question ou information supplémentaire : [email protected]

Les travaux se dérouleront en trois grandes phases successives, chacune depuis la Grand’Place jusqu’à la rue de la Poste.

Phase 1 : Sondages exploratoires

Objectif : réaliser des "coupes" de la voirie pour localiser précisément les câbles et conduites souterraines (électricité, eau, télécoms, etc.).

Ces sondages permettent de vérifier leur position réelle avant le lancement des travaux.

Durée estimée : environ 10 à 14 jours ouvrables.

Phase 2 : Travaux des impétrants

Objectif :

  • Remplacer la conduite d’eau potable (InBW)
  • Enfouir les câbles électriques (ORES) et de télécommunication (VOO, Proximus)
  • Poser la fibre optique (UNIFIBER)

Durée estimée : 4 à 6 mois, à partir de l'automne 2025.

Phase 3 : Égouttage & réaménagement complet

Objectif :

  • Installer un nouvel égout en remplacement de l’actuel, devenu vétuste
  • Refondre totalement le revêtement de la voirie
  • Transformer la rue en zone de circulation partagée, plus conviviale et sécurisée

Durée estimée : environ 2 ans.

Circulation pendant les travaux

Pour chaque phase, la Grand’Rue sera divisée plusieurs tronçons, qui diffèrent selon les phases. Un seul tronçon sera fermé à la circulation à la fois. Une fois terminé et rouvert à la circulation, les équipes passeront au tronçon suivant.

Les infos détaillées sur les fermetures de tronçons seront communiquées au fur et à mesure de l’avancée du chantier. Restez connectés pour suivre l’évolution.
